Vous possédez un terrain non constructible et souhaitez y bâtir votre maison ou développer un projet immobilier ? La non-constructibilité bloque concrètement vos plans et diminue drastiquement la valeur de votre parcelle. Heureusement, plusieurs leviers existent pour transformer ce statut.
Ce guide vous détaille les démarches administratives, les travaux nécessaires et les cas particuliers pour rendre votre terrain constructible, notamment via la modification du Plan Local d'Urbanisme ou les travaux de viabilisation.
Comment rendre terrain constructible grâce à la modification du PLU ?

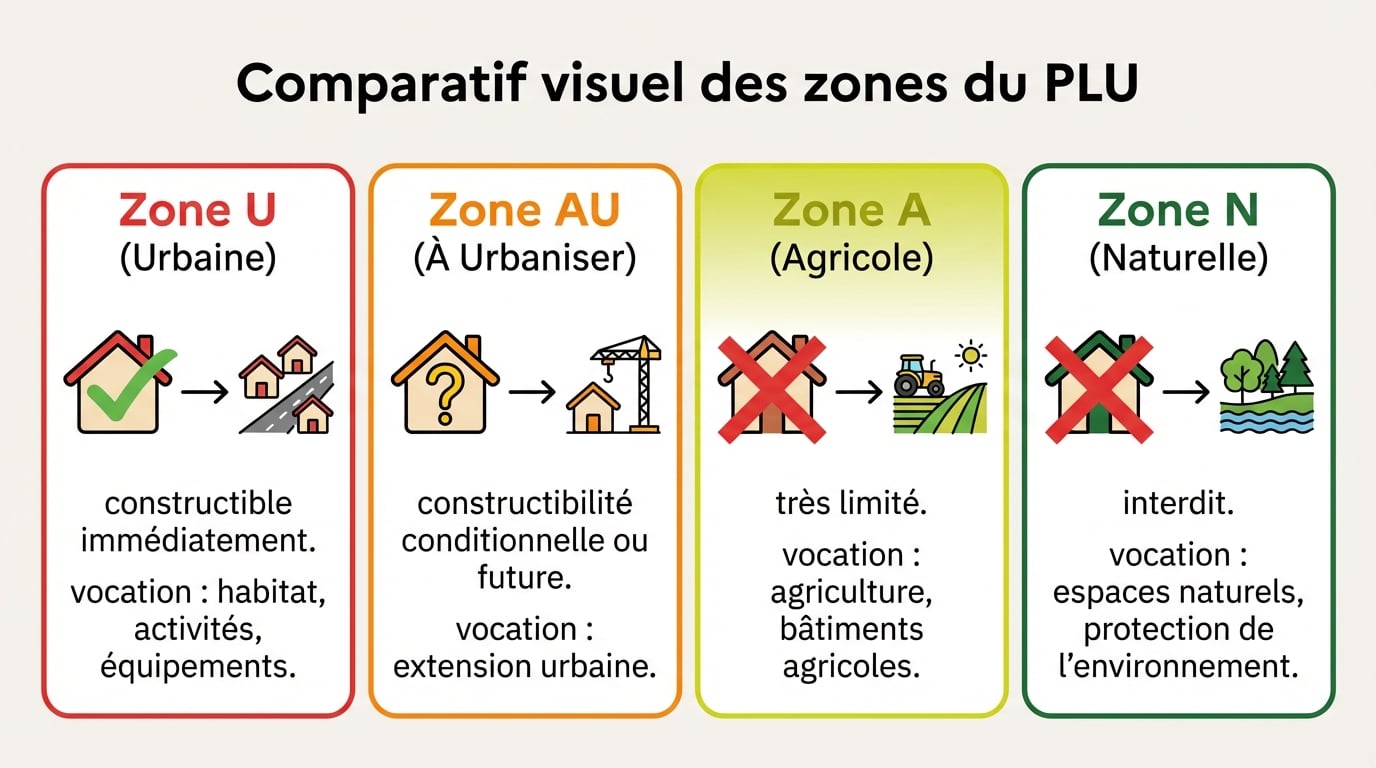

Vérifier le zonage actuel de votre parcelle via le PLU

Votre première action consiste à identifier la classification actuelle de votre terrain. Le Plan Local d'Urbanisme classe chaque parcelle en quatre grandes catégories : les zones urbaines (U) déjà constructibles, les zones à urbaniser (AU) destinées à l'extension urbaine, les zones agricoles (A) réservées aux activités agricoles, et les zones naturelles (N) protégées.
Rendez-vous en mairie ou consultez le PLU en ligne pour obtenir ces informations. Cette consultation gratuite vous révèle immédiatement si votre parcelle se situe en zone non constructible. Si votre terrain apparaît classé en zone A ou N, vous devrez engager une procédure de modification du document d'urbanisme.
Cette vérification préalable vous évite de lancer des démarches inutiles. Elle permet aussi d'anticiper les obstacles réglementaires et d'évaluer la faisabilité réelle de votre projet.
Obtenir un certificat d'urbanisme pour connaître vos droits
Le certificat d'urbanisme est un document administratif gratuit qui précise les règles applicables à votre parcelle. Deux versions existent : le certificat d'information (CUb) qui renseigne sur les dispositions générales, et le certificat opérationnel (CUa) qui indique si votre projet spécifique peut se réaliser.
La mairie répond dans un délai d'un mois pour le CUb et de deux mois pour le CUa. Ces documents restent valables respectivement un an et trois ans. Ils figent les règles d'urbanisme pendant leur durée de validité, même si le PLU change entre-temps.
Cette démarche sécurise juridiquement votre position. Elle confirme ou infirme la constructibilité de votre terrain avant tout investissement financier. Déposez votre demande accompagnée d'un plan de situation et d'un plan cadastral.
Déposer une demande motivée auprès de la mairie
Si votre terrain apparaît non constructible, rédigez une requête écrite adressée au maire. Votre dossier doit présenter des arguments solides basés sur l'intérêt général : besoins en logements de la commune, proximité des zones déjà urbanisées, facilité de raccordement aux réseaux, absence d'impact environnemental négatif.
Joignez à votre courrier les références cadastrales précises, des plans de situation, et toute étude technique déjà réalisée. Mentionnez la viabilisation existante ou facilement réalisable. Plus votre argumentaire s'appuie sur des éléments objectifs et mesurables, plus il gagne en crédibilité.
La mairie examine ensuite la recevabilité de votre demande. Le conseil municipal décidera d'engager ou non la procédure de modification du PLU. Cette première étape administrative peut prendre plusieurs semaines.
Suivre la procédure de modification ou révision du PLU
Une fois votre demande acceptée, la commune lance soit une modification simple pour des ajustements mineurs, soit une révision complète pour des changements profonds du zonage. La procédure implique une enquête publique d'au moins un mois, durant laquelle les habitants peuvent émettre des observations.
Pour les terrains agricoles, la Commission Départementale de Consommation des Espaces Agricoles (CDCEA) donne un avis obligatoire. Les services de l'État, les chambres d'agriculture et les conseils départementaux participent également à l'instruction. Le conseil municipal délibère ensuite pour approuver ou rejeter la modification.
Après approbation, le préfet reçoit notification du nouveau PLU. Le document modifié entre en vigueur après publication au recueil des actes administratifs. Cette opposabilité juridique permet alors de déposer un permis de construire.
Comprendre les délais et coûts de la procédure
La procédure complète s'étale généralement entre six mois et deux ans. Les dossiers simples avec un contexte favorable aboutissent plus rapidement. Les situations complexes impliquant des zones protégées ou des oppositions locales rallongent les délais.
Les frais administratifs directs restent modestes, quelques centaines d'euros. En revanche, l'accompagnement par un avocat spécialisé en droit de l'urbanisme ou un urbaniste professionnel représente un investissement entre 2 000 et 10 000 euros selon la complexité du dossier.
| Étape | Durée moyenne |
|---|---|
| Obtention du certificat d'urbanisme | 1 à 2 mois |
| Instruction de la demande | 3 à 6 mois |
| Enquête publique | 1 à 2 mois |
| Délibération et approbation | 2 à 6 mois |
Les conditions et travaux de viabilisation nécessaires

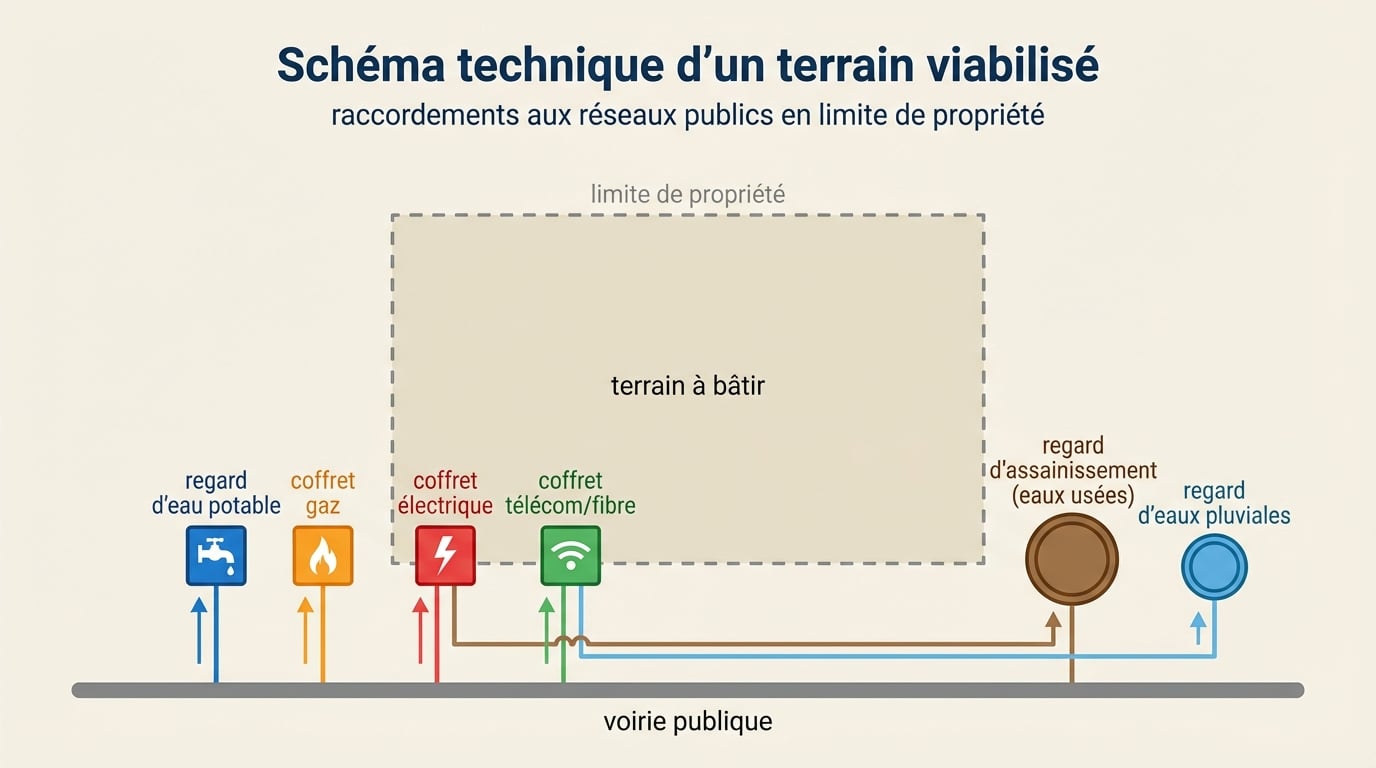

Assurer le raccordement aux réseaux obligatoires

Un terrain constructible doit obligatoirement se raccorder aux réseaux publics. Cette viabilisation comprend l'eau potable, l'électricité, l'assainissement collectif ou individuel, et les télécommunications. L'accès au réseau de gaz reste optionnel selon les communes.
Contactez chaque concessionnaire pour obtenir un certificat de viabilisation. Ces documents attestent de la possibilité technique et du coût du raccordement. La distance entre votre parcelle et les réseaux existants détermine largement le budget final.
Sans ces raccordements effectifs ou garantis, aucun permis de construire ne sera accordé. La viabilisation conditionne donc directement la constructibilité légale de votre terrain.
Réaliser une étude géotechnique du sol
L'étude de sol G2 analyse la composition géologique de votre terrain et sa capacité à supporter une construction. Cette analyse technique identifie les risques géotechniques : argiles gonflantes, nappes phréatiques, cavités souterraines, stabilité des fondations.
Depuis 2020, cette étude s'impose pour toute vente de terrain constructible dans les zones exposées au retrait-gonflement des argiles. Le coût varie entre 1 000 et 5 000 euros selon la surface et la complexité géologique.
Les résultats orientent les choix techniques de construction et les adaptations nécessaires des fondations. Cette dépense anticipée évite des surcoûts considérables lors de la construction.
Garantir un accès conforme à la voie publique
Votre terrain doit disposer d'un accès direct à une voie publique ou d'une servitude de passage légalement établie. Cet accès doit permettre la circulation des véhicules de secours et des engins de chantier.
Si aucun accès n'existe, vous devrez soit créer une voie nouvelle, soit négocier une servitude avec les propriétaires voisins. Cette servitude s'inscrit au cadastre et grève définitivement les parcelles concernées.
Les dimensions minimales de l'accès varient selon les règlements communaux. Consultez le PLU pour connaître les largeurs et caractéristiques techniques requises dans votre zone.
Évaluer le budget des travaux de viabilisation
Le coût total de viabilisation oscille généralement entre 5 000 et 20 000 euros. Cette fourchette large dépend principalement de la distance aux réseaux existants et de la nature des sols à traverser.
Les principaux postes de dépenses se répartissent ainsi :
- Raccordement électrique : 1 000 à 3 000 euros selon la distance
- Adduction d'eau : 1 500 à 5 000 euros
- Assainissement collectif : 3 000 à 8 000 euros, ou installation d'un système autonome à 5 000-15 000 euros
- Création ou réfection de voirie d'accès : variable selon longueur et qualité
- Télécommunications : généralement pris en charge par les opérateurs
Demandez plusieurs devis détaillés avant d'engager les travaux. Ces coûts s'ajoutent au prix d'achat du terrain et doivent figurer dans votre plan de financement global.
Cas spécifique du déclassement d'un terrain agricole
Comprendre les protections des zones agricoles
Les zones agricoles bénéficient d'une protection juridique renforcée inscrite dans le Code de l'urbanisme. Ces espaces préservent le potentiel agronomique et biologique des sols. Le législateur limite drastiquement les constructions pour maintenir l'activité agricole.
Seules les constructions directement liées à l'exploitation agricole peuvent s'implanter en zone A : bâtiments d'exploitation, hangars, logements des exploitants sous conditions strictes. Les résidences sans lien avec l'agriculture restent interdites.
Cette protection s'intensifie encore sur les terres les plus fertiles ou les espaces présentant un intérêt écologique. Tout projet de déclassement se heurte donc à des obstacles réglementaires conséquents.
Obtenir l'avis de la CDCEA pour le déclassement
La Commission Départementale de Consommation des Espaces Agricoles examine obligatoirement toute demande de déclassement. Cette instance paritaire réunit représentants de l'État, des collectivités, des chambres d'agriculture et des associations environnementales.
La CDCEA évalue l'impact du projet sur l'économie agricole locale et la consommation d'espaces naturels. Son avis, bien que consultatif, pèse lourdement dans la décision finale du conseil municipal et du préfet.
Préparez votre dossier avec rigueur. Démontrez que la parcelle présente peu d'intérêt agricole : surface trop réduite, qualité agronomique médiocre, enclavement au sein d'une zone déjà urbanisée.
Argumenter l'intérêt général de votre demande
Votre demande doit s'inscrire dans une logique d'intérêt collectif. Les arguments purement personnels ou financiers ne suffisent jamais. Mettez en avant la contribution de votre projet aux objectifs communaux : réponse aux besoins en logements, densification urbaine limitant l'étalement, optimisation des réseaux existants.
Soulignez les caractéristiques défavorables à l'agriculture : parcelle enclavée, surface inférieure à un hectare, sol pauvre, abandon agricole depuis plusieurs années. Documentez ces éléments avec des photographies, des attestations ou des relevés cadastraux historiques.
La proximité immédiate avec des zones déjà urbanisées renforce considérablement votre argumentaire. Un terrain agricole isolé au milieu d'espaces cultivés n'obtiendra jamais de déclassement favorable.
Connaître les exceptions et le régime STECAL
Le régime STECAL (Secteurs de Taille Et de Capacité d'Accueil Limitées) autorise ponctuellement des constructions en zones agricoles ou naturelles. Ces « pastilles » constructibles délimitent des secteurs restreints où des projets spécifiques peuvent se développer.
Les STECAL répondent à des situations particulières : hameaux existants, secteurs de densification maîtrisée, patrimoine bâti à préserver. Le PLU définit précisément les règles applicables dans chaque STECAL : types de constructions autorisées, gabarits, destinations.
Cette procédure évite une révision complète du zonage. Elle reste cependant strictement encadrée. Le STECAL ne peut compromettre l'économie agricole, ni générer un impact environnemental significatif, ni créer un précédent d'urbanisation diffuse.
Anticiper le droit de préemption de la SAFER
La Société d'Aménagement Foncier et d'Établissement Rural dispose d'un droit de préemption sur les ventes de terrains agricoles. Lors de toute transaction, la SAFER peut se substituer à l'acheteur pour préserver la vocation agricole des terres.
Ce droit s'exerce dans un délai de deux mois après notification de la vente. Si la SAFER préempte, elle revend généralement le terrain à un exploitant agricole. Ce mécanisme protège l'agriculture face à la spéculation foncière.
Anticipez ce risque lors de l'achat d'un terrain agricole que vous souhaitez rendre constructible. Le déclassement effectif diminue la probabilité d'une préemption, mais n'offre aucune garantie absolue. Consultez un notaire pour sécuriser juridiquement votre opération.
| Protection agricole | Impact sur votre projet |
|---|---|
| Avis CDCEA obligatoire | Allongement des délais de 3 à 6 mois |
| Droit de préemption SAFER | Risque de blocage de la vente |
| Règles strictes du Code de l'urbanisme | Taux de refus élevé des demandes |
| Possibilité STECAL | Alternative pour construction limitée |
